北京索科集是设计,生产,施工,售后于一体,为用户提供安全可靠耐用的各种感应门的厂家,并承接各种感应自动门、旋转门、,自动平移门,自动平开门,自动旋转门,磁悬浮自动门,自动折叠门等的维修服务,精细设计,款式新颖,优秀品质,,尊贵服务,今天主要和大家一起了解下旋转门。
旋转门安装注意事项
1、地面要求:
为保证旋转门的安装精度和使用性能,甲方施工时预埋混凝土或型材,应低于地表面大于130毫米厚可安装膨胀螺栓的硬墙面或可钻孔安装螺栓,确保地面强度,使膨胀螺栓完全与水泥结合;
2、电源要求:
a、为使用安全和检修的方便,应设置独立的旋转门电源:需预留电源线(220v,50Hz,10A)引至旋转门中心,预留8米;
b、单组3*1.5平方毫米铜芯护套电缆,其中一根为保护地线;如果选择圆形灯,则增加一组2*1.5平方毫米铀芯护套电缆,作为照明电源;
c、电缆以隐蔽方式引至旋转上方任意位置,并留有一定接线余量;
3、旋转门两边的玻璃隔断应与旋转门固定结点相对,门体任何部位不得用于隔断的固定;
4、旋转门上部为玻璃隔断时,其下沿与旋转门顶部的距离为10毫米;上部为天花板时,与旋转门顶部的距离为30毫米;
5、旋转门钢梁及钢梁与洞侧连接有一定的强度、刚度和稳定性;
6、地导轨和钢横梁安装要注意它们之间在两个方向上的平行度;
7、检查自动门上部吊挂滚轮装置的预埋钢板位置是否正确,如有偏移,应及时进行处理;
8、门框、门扇和其他装饰件运至现场后,应放在仓库内,妥为保管,搬运中不得受撞击变形,并应防止水泥、石灰浆或其他酸碱物质污染门的表面;
门扇安装
将活动门体装上后测量活动门体与固定门体之间上下是否相等,然后将门推至与固定门对齐再上好皮带与止动板。
调试
旋转门安装后,对探测传感系统和机电装置进行反复调试,将感应灵敏度、探测距离、开闭速度等调试至最佳状态,以满足使用功能。
安装操作说明:
1、根据图纸结合旋转门的实际尺寸,以建筑轴线为准,找出门中心位置,并在中心位置弹好十字控制线。以楼层标高控制线为基准,控制旋转门的安装高度。
2、安装支架及装轴 :
a、安装支架时,应根据门的左右、前后位置尺寸,将支架与顶板的预埋件固定,并使其水平;
b、装轴定位时:先安装转轴,固定底座,底座下面必须垫实,防止因下沉影响门扇转动。然后临时点焊上轴承座,并使转轴垂直于地面。底座与上部轴承中心必须在同一垂直线上。检查;
3、安装旋转门顶部与转壁:安装时,先安装上圆门顶(门扉),再安装转壁,转壁做临时固定,以便调整其与门扇的间隙;
4、安装门扇:四扇门扇应保持夹角90度,三扇门扇应保持夹角120度,且上下要留出一定宽度的间隙。安装门扇时,按组装说明顺序组装,并吊直找正。组装时,所有可调整部件的螺钉均拧紧至80%,其他螺钉紧固牢固,以便调试。门扇安装后利用调整螺钉适当调整转壁与门扇之间的间隙,并用尼龙毛条密封。
5、手动调试:门体全部组装完毕后,进行手动旋转,调整各部件,使门体达到旋转平稳、力度均匀、缝隙一致、无卡阻、无噪声后,将所有螺钉逐个紧固,紧固完后再进行试转,满足要求后,手动调试完成;

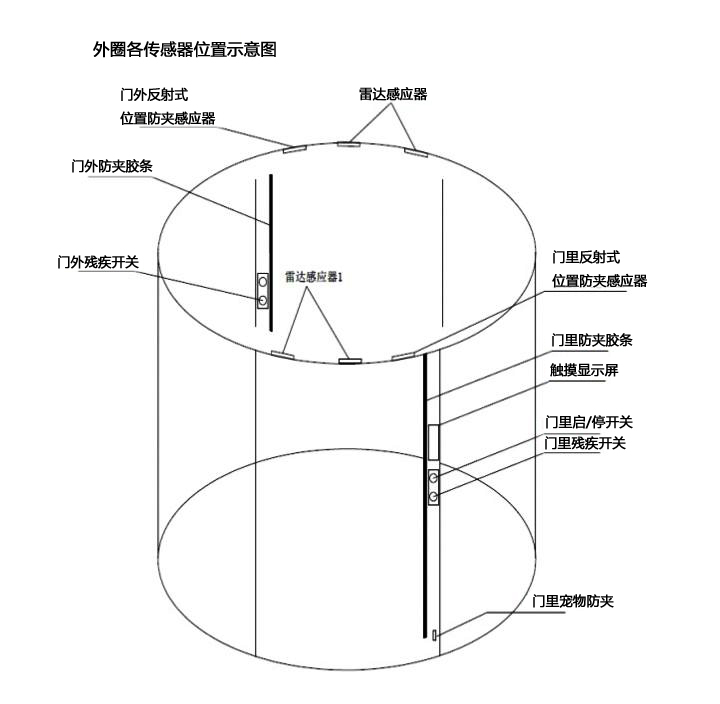

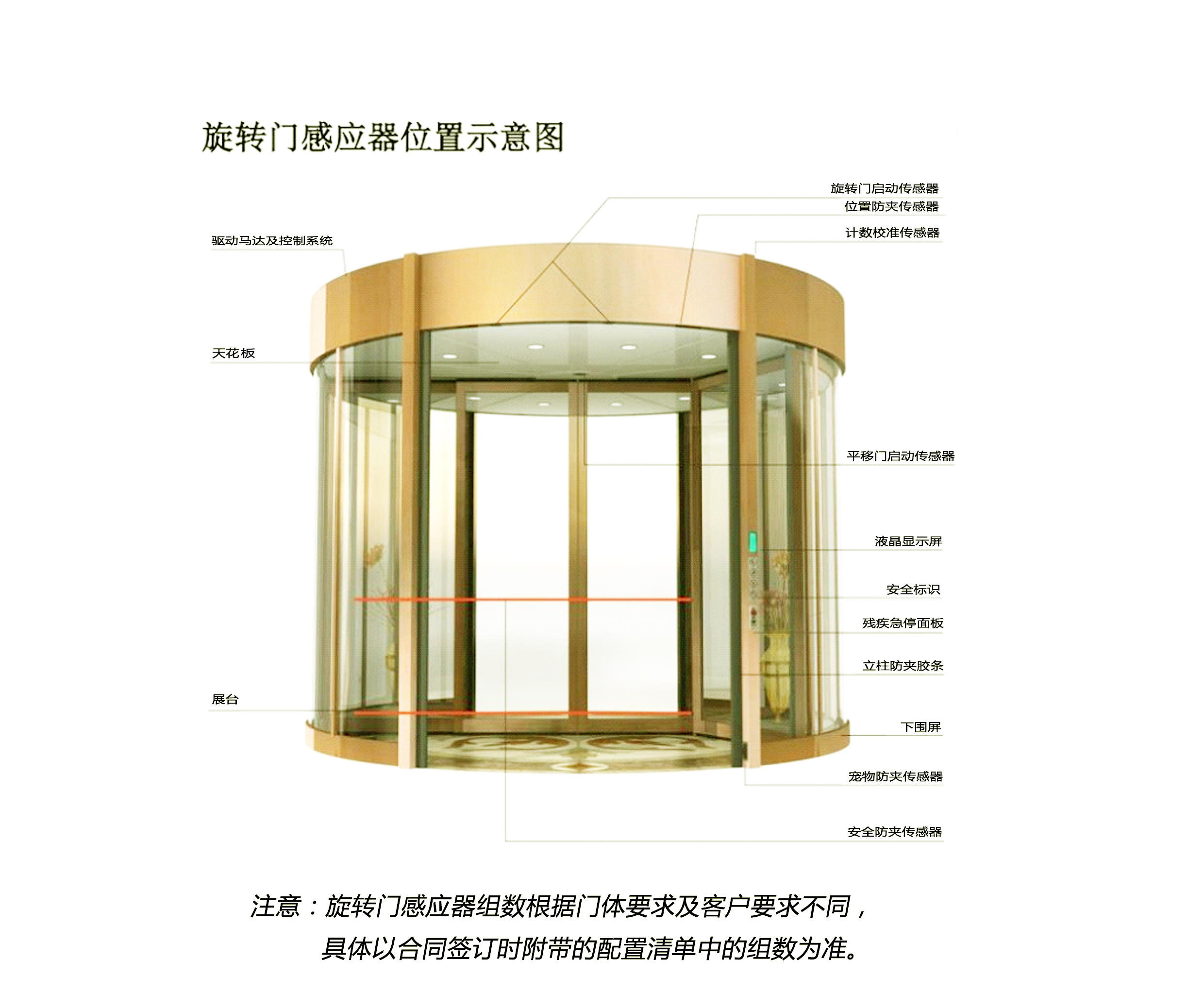

6、安装控制系统:手动调试完成后,按照组装图要求的位置、尺寸,将控制器安装到主控制箱内,把动作感应器安装在旋转门进、出口的门框上槛或吊顶内,在门入口的立框上安装防挤压感应器,在门扇的顶部安装红外线防碰撞感应器。各控制器件安装就位后,固定牢固。
7、通电调试运行:控制系统安装完成,检查各个接线准确无误后,进行通电试运行按产品说明进行调试,一般调试分三步进行。
调试旋转门
a、调整旋转速度,使正常速度和慢速符合要求。
b、调整紧急疏散、伤残人用慢速开关、急停开关、照明灯等,查看其是否正常。高端门窗使其各部分动作正常、功能满足要求。
c、调试感应系统,调整动作感应器,使行人接近入口范围,门扇开始旋转,离开出口后延迟一定时间停止(延迟时间按产品说明书设定);
d、调整防挤压感应器,要做到门扇与入口门柱间有人时,门立即停止转动,防止夹伤行人。
e、调整门扇顶部的红外线防碰、撞感应器,使门扇在距人体到达一定距离时(距人体的距离按产品说明书设定,一般不大于100mm),立即停止转动;感应系统调试时应注意各感应区域范围的调整,应严格按设计或产品说明书要求进行设定,范伟太大易造成误动作,太小易造成动作迟缓或不动作。
北京索科提醒您:在安装调试完成后,应定期对旋转门进行保养和安全检测。
1、安装位置线弹线:根据产品安装说明书,在预留洞口四周弹桁架安装位置线,位置线要用水准仪设水平点以保证水平度。
2、清理预埋铁件:按安装位置线,清理预埋铁件的数量合理位置。如预埋铁件数量或位置偏离位置线,应在基体上钻膨胀螺栓孔,其钻孔位置应与桁架的连接件位置相对应。
3、桁架固定:桁架的连接件可与铁件焊接固定。如用膨胀螺栓,将膨胀螺栓固定在基体上,再将桁架连接件与膨胀螺栓焊接固定。
4、转轴、固定底座:底座下要垫平垫实,不得产生下沉,临时点焊上轴承座,使转轴在同一个中心垂直于地坪面。
5、安装旋转门顶与转壁。转壁不应预先固定,便于调整与活扇之间的间隙。
6、转门顶按图安装好后装转门扇,旋转门扇保持90°(四扇式)或120°(三扇式)夹角,转动门窗,保证上下间隙。
7、调整转壁位置,以保证门扇与转壁之间的间隙。
8、焊上轴承座。上轴承座焊完后,用C25混凝土固定底座,埋入插销下壳,固定转壁。
9、旋转检查。当底座混凝土达到设计的强度等级后,试旋转应合格。
10、安装玻璃。试旋转满足设计要求后,在门上安装玻璃。
温馨提示:安装自动旋转门一定要搭好雨棚,防止漏雨。安装好之后,尽量不要接触水,防止电器烧坏,造成不必要的损失。
a、旋转门进场安装前,大理石地面必须铺设完成,平整度不能大于3mm,保证固化在3天时间以上。
b、旋转门进场安装前,为防止旋转门进水渗水,雨篷必须提前完善。
c、贵方需提前布置电源线供电给旋转门,也可与大堂灯具共用电源线!
以上要求为安装之前的基本要求,还望贵方安排实施,并确保以上问题安装前落实完毕。避免造成不必要的损失。
详询电话:186-0063-0799
